2024年桃江县三季度经济形势分析会议结束后,全县各重点在建工程项目施工方认真贯彻落实会议要求,抢抓晴好天气,加快施工进度,冲刺四季度,决胜全年度,确保完成全年工作目标任务。

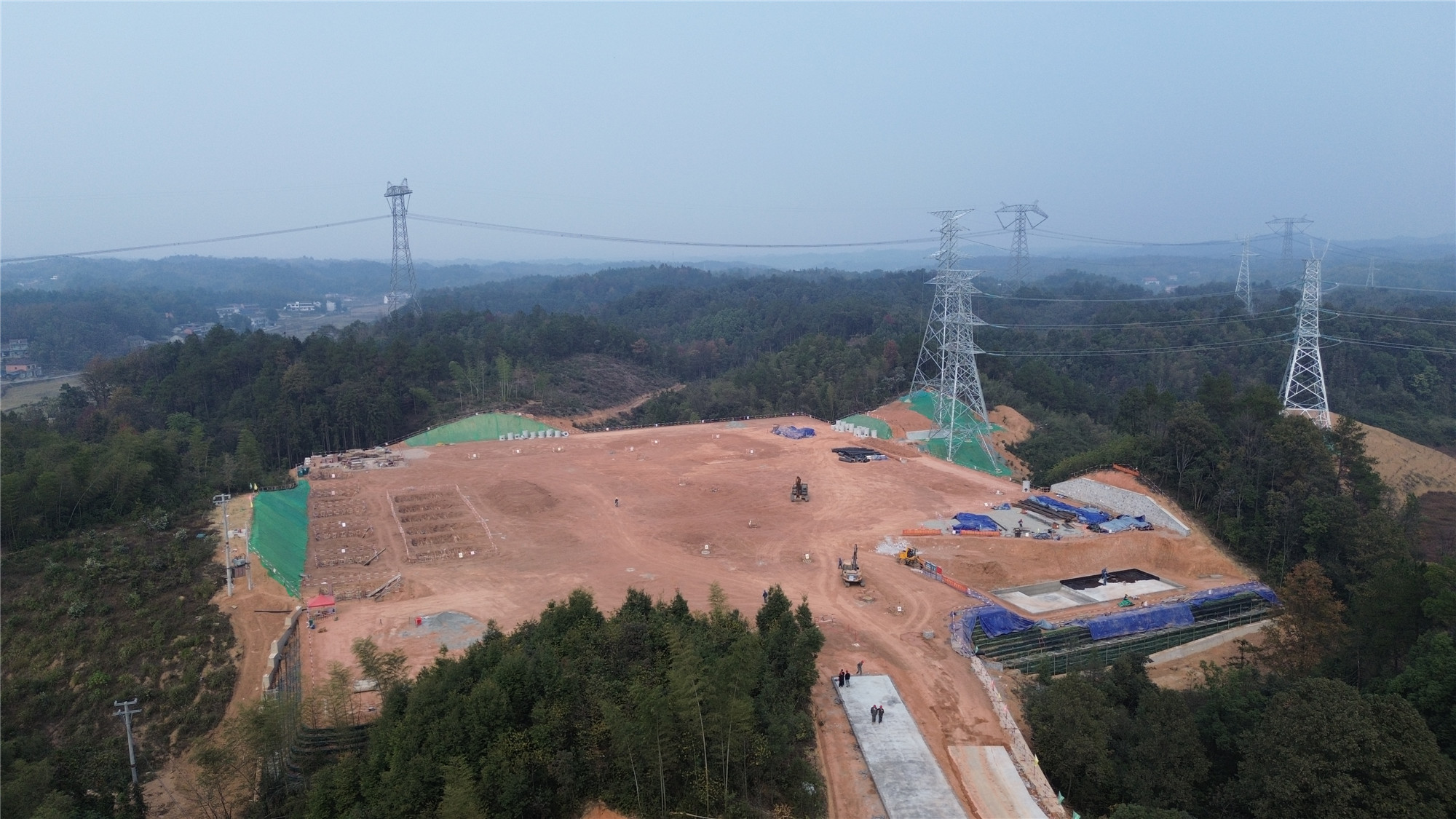

桃江西220kV变电站新建工程项目一角 胡卫红 摄
11月12日下午,记者在位于大栗港镇筑金坝村的桃江西220KV变电站新建工程项目施工工地看到,工人们正在进行消防泵房和水池地板防水施工。在工地的另一侧,工人们正在对110KV户外配电装置构架进行基础施工。
桃江西220KV变电站新建工程是益阳桃江西220kV输变电工程项目的一个单项工程,另外还有4个220kV变电站的扩建工程,以及配套系统通信工程的建设,总投资约3.2亿元,是桃江县政府2024年十大基础设施项目之一。
该项目自7月18日启动以来,施工方克服了大规模、机械化、点多面广带来的施工难度和属地协调难题,整个项目顺利推进。截至目前,线路部分已完成了桃江西-桃花江、桃江西-刘家湾220千伏线路170基杆塔、60余公里线路架设;新建的变电站工程已完成站内路基开挖、排水工程、全站护坡工程、临建回填、挡土墙砌筑等,预计明年9月30日竣工投产。
“按照项目施工节点目标,明年元旦前,将完成户外配电装置基础、站内道路排水、构架吊装以及站内建筑物基础施工,为春节后电气安装打下坚实基础。”湖南省送变电工程有限公司桃江西220KV变电站新建工程项目总工毛锦伟介绍。
益阳桃江西220KV输变电工程项目明年10月30日竣工投产后,将大幅提升桃江电网供电能力,满足全县负荷发展需求,提高桃江地区供电可靠性。

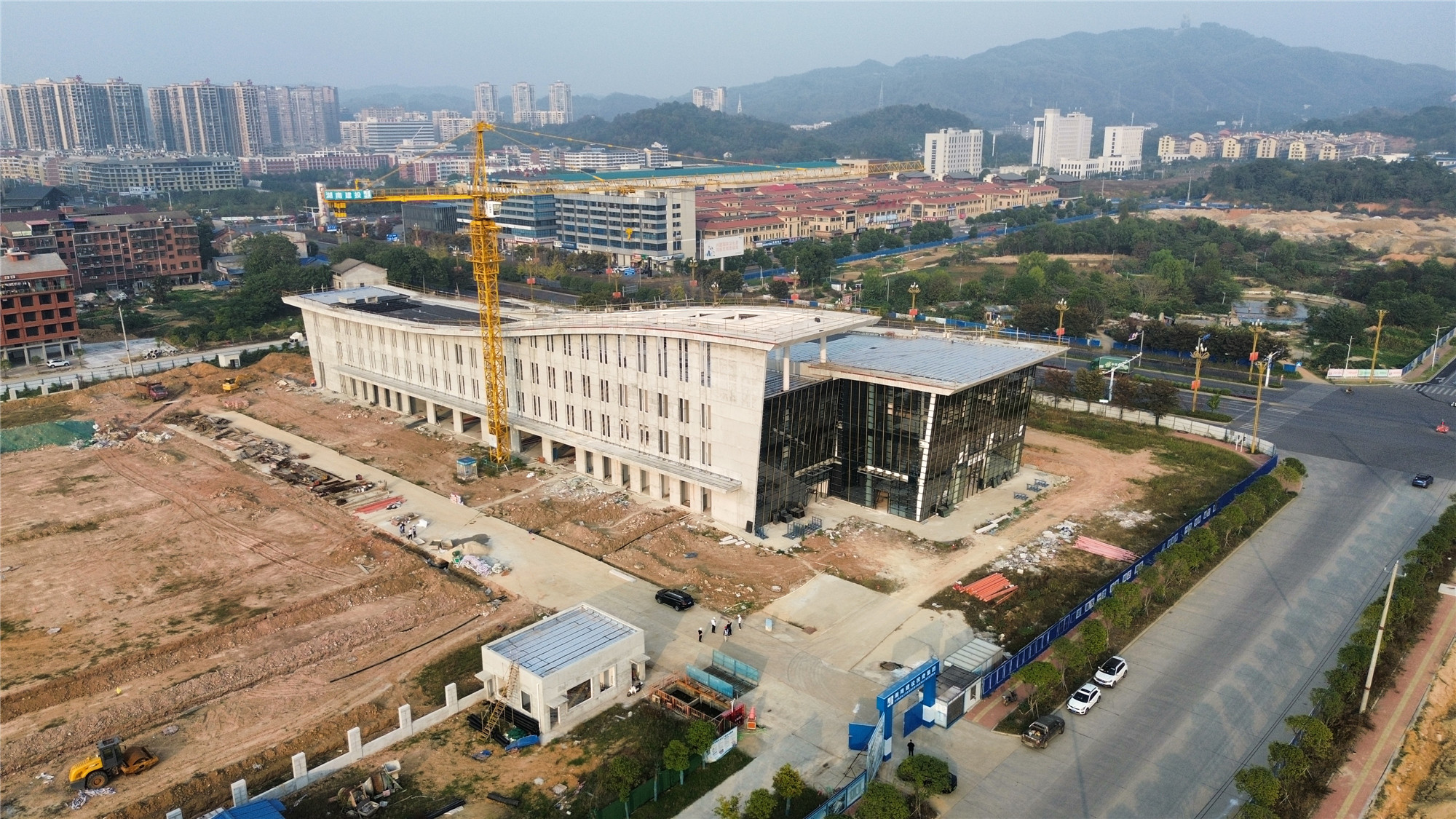

桃江汽车站建设项目航拍 胡卫红 摄
桃江汽车站建设项目总投资1.2亿元,占地67亩,主要建设包含二级客运站、公交首末站、公交停保场及物流货物分拣与配送中心三大区域,设计平均日旅客发送量2000人次。
目前,桃江汽车站已完成客运站、公交停保场、公交首末站主体工程验收和客运站配电工程验收,电梯设备采购已排产。正在进行消防、室内装修、室外管道等多个工作面同时施工。“这个项目已完成了85%的工程量,我们正在组织精干力量,抢抓工期,力争在明年元旦前完工并移交运营单位。”桃江县城投集团总经理助理、瀚宇公司经理刘利表示。
今年,全县共有重点在建项目71个,计划投资53.6亿元。1-10月,已累计完成投资46.3亿元,占年度计划的86.3%。目前,已有21个重点在建项目完成建设并投产,其余项目均按年度目标有序推进。
